一、施工准备
1 、技术准备
本工程地下车库顶板密肋板使用新型建筑模壳,建筑模壳供应商或者建筑模壳厂家应是具有相应资质等级的公司,规模和生产能力能够满足施工要求,内部质量管理体系健全,建筑模壳质量稳定,信誉良好。经项目部和监理公司审查合格后,方可签订合同。
2 、流水段的划分
地下部分计划分为 8 个流水段
(1)根据施工图纸,由现场技术人员算出每一流水段的建筑模壳规格数量,以此为依据制定混凝土检验计划。
(2)根据现场情况及工程特点,确定各部位建筑模壳施工方案。
(3)在建筑模壳安装之前由项目部技术人员根据流水段提供建筑模壳排列图,根据施工方案对现场工长、操作班组进行全面施工技术交底,使施工人员明确安装顺序、技术要求、成品保护及安全注意事项等。
3 、材料准备
电锯、电刨、手电钻
φ 48 × 3.5mm 碗扣架、油托、木方、木胶板、建筑模壳、钉子、小线、 墨斗。
4 、现场准备
现场使用的钢管架搭设完毕,并经检查合格。测量、施工人员已按施工要求准备好各种机具,并配备充足的人员。各种施工用工具已准备到位并有备用量。夜间施工应有足够的照明设施。
1、工艺流程
弹线→立支柱→纵横拉杆安装主次龙骨→安装多层模板→安装建筑模壳→用胶带纸赌缝→绑扎钢筋(先绑肋梁,后绑板筋)→安装电器管线及预埋件→隐蔽工程验收→浇筑混凝土→养护→拆龙骨→拆多层板。
2、抄平放线
用水准仪测定楼地面标高,垫通长脚手板时相邻两板表面高低差≤2㎜、每块板表面平整误差≤5㎜。
3、搭设支撑架及模板

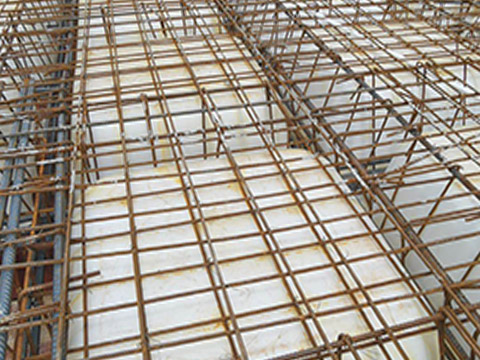

底模、侧模均采用15mm厚的覆膜多层板,次龙骨选用50×100mm木方立放间距300mm,木方双面刨光,主龙骨采用木方100*100,间距900mm。支撑采用碗扣式脚手架支撑体系。
因为密肋梁底标高都一致,因此密肋梁底模参照楼板底模支设通模,中间不断开。底模采用15mm厚的覆膜多层板,次龙骨选用50×100mm木方立放间距300mm,木方双面刨光,主龙骨采用木方100*100,支撑体系采用钢管脚手架,立杆间距900mm×1200mm(优先保证每一个密肋梁底有一道立杆支撑)。模板接缝用手电刨刨平后直接拼接,不贴海绵条。
4、建筑模壳进场
建筑模壳进场,提供质量检测报告、专利证书、公司合法的营业执照、合格证等,清点建筑模壳进场数量,施工单位或甲方、监理单位验收后方可使用于工程施工。
